保安全保质量 “五一”电网建设忙

发布日期: 2022-05-02



  节日我在岗,奋斗最光荣。在“五一”国际劳动节期间,仍有众多国家电网人坚守在电网重点工程建设现场。面对疫情反复、建设任务艰巨、资源要素稀缺、物资保供困难等复杂形势,国家电网公司广大干部员工紧扣“一体四翼”发展布局,坚持“两个统筹”,坚决贯彻国家安全生产15条举措,夯实安全生产基础,全力确保安全生产稳定局面,高质量推进各项电网重点工程建设。

严格落实安规 确保施工安全

  “五一”期间,在江苏省苏州市白鹤滩—江苏±800千伏特高压直流输电线路工程江苏段一基铁塔上,3名施工人员正在安装V型复合绝缘子悬垂串的均压环。与此同时,在3千米外的白鹤滩—江苏±800千伏特高压直流输电工程虞城换流站,调试人员正在对550千伏气体绝缘全封闭组合电器设备进行交流耐压及局部放电检测试验。

抓安全保质量“五一”电网建设忙

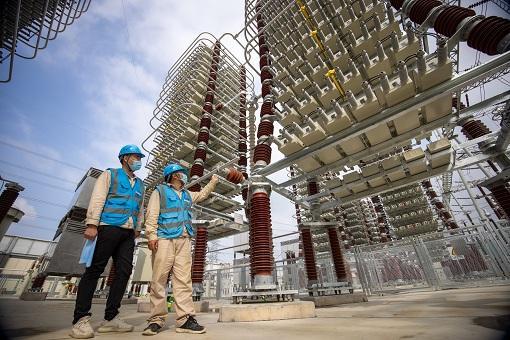

国网江苏电力员工对虞城换流站电气设备进行安装验收检查。

  白鹤滩—江苏±800千伏特高压直流工程是我国实施“西电东送”战略的重点工程,起于四川凉山、终于江苏苏州。虞城换流站是白鹤滩—江苏±800千伏特高压直流工程的江苏受端换流站,也是世界首座采用常规直流和柔性直流混合级联接线的换流站。

  目前,虞城换流站工程第一阶段带电调试工作正在进行,计划6月底前完成五个阶段的启动调试任务。调试的主要目的是对设备进行“体检”。交流耐压及局部放电检测试验是“体检”主要项目之一。

  “把耐受电压从600千伏提高到740千伏,保持1分钟,注意观察设备是否有击穿。”调试人员刘咏飞对团队成员说。11时46分,刘咏飞宣布此次试验合格。这也是虞城换流站第85次交流耐压及局部放电检测试验。

  阶段性启动调试是一项系统性工程,需要多个专业、多支队伍配合。虞城换流站现场每天有11家分包单位、16支队伍同步进行施工作业,现场作业人员严格落实有关安全生产措施。

  “现在站内部分区域已经带电了,大家在施工的时候一定要注意安全,保持好安全距离。”国网江苏电力工程咨询公司虞城换流站工程副总监吴串国对开展基建收尾工作的施工人员说。现场设置了围栏和警示牌,从物理上分隔出带电区域,防止非相关人员误入。

  工程业主项目部根据施工内容将现场划分了7个责任区,牵头制订网格化管理制度,监理项目部网格负责人每天检查网格内工作开展情况。

  “五一”小长假期间,虞城换流站2000余名参建员工将坚守岗位,保障400万千瓦容量的白鹤滩清洁水电如期输送至江苏。

  在另一条特高压工程建设现场——1000千伏荆门—武汉特高压交流输电工程建设现场,施工人员同样在有序忙碌着。

抓安全保质量“五一”电网建设忙

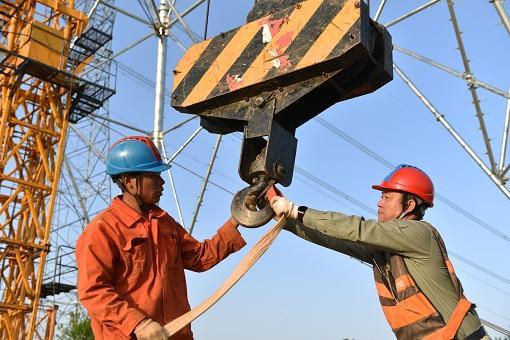

国网湖北送变电员工组立1000千伏荆武线杆塔。

  在湖北省黄冈市红安县觅儿寺镇中分湾村的1000千伏荆门—武汉特高压工程组塔现场,20多名湖北送变电工程有限公司施工员工在高空和地面协作施工,紧张有序地吊装一基铁塔。

  1000千伏荆门—武汉特高压交流输电工程途经湖北省荆门市等5地市,共有7个施工标段。该公司正在施工的6标段需要新建线路52.66千米,组立铁塔103基。该工程建设投运后将提高湖北省西电东送通道送电能力。

  “高空作业人员注意,塔材马上达到就位点,高空移动时,请查看防坠延长绳是否系好。”湖北送变电公司地面指挥员、青年员工郭吉用对讲机提醒100米高空处的8名作业人员。

  项目部大力深化机械化施工,从建设初期阶段就加强策划力度,详细勘查、收集现场地形地质等多方面数据,切实加强机械化施工的可行性。如今,该标段全线施工采用100%机械化作业。

  当天,施工人员完成了6次吊装、铁塔升高至119米的作业计划,这基铁塔组立完成。“五一”假期期间,6标段项目部300多名施工人员会在7个铁塔吊装点坚守岗位,计划完成两基铁塔组立。

精细化施工管理 全力推进工程建设

  在位于福建省云霄县马铺乡石芹村闽粤联网换流站工程交流滤波场施工现场,福建送变电公司施工项目副经理李晓鹏正在指挥电气设备吊装。28日中午,换流变电站3号滤波器组A相管型母线吊装完成。

抓安全保质量“五一”电网建设忙

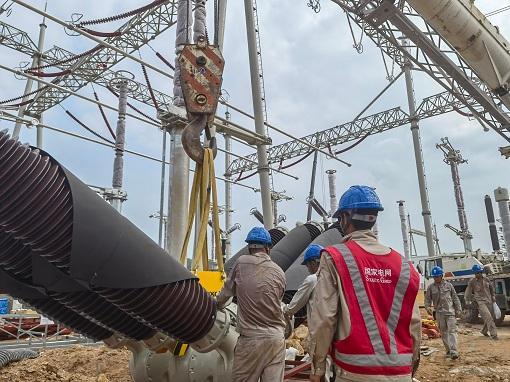

国网福建送变电施工人员在闽粤联网换流站工程现场安装交流滤波场断路器。

  在施工现场,内挖机、铲车、吊车等28台大型机械设备轰鸣不止,近700名施工人员有序推进工程建设。“换流站首台换流变压器4月14日已经安装就位,现场进入电气施工高峰期。按计划,我们将在7月前完成交流场设备安装及调试工作。”福建送变电公司闽粤联网换流站工程变电安装负责人李敏介绍。

  14时30分,施工人员穿戴好严密的防尘服,经过风淋间12个除尘口15秒的高强度除尘后,才进入防尘间,开展电器设备安装。除此之外,施工项目部安装了扬尘监测系统,全天候利用百万级颗粒度监测仪检测空气洁净度是否达标,使用空气净化器等降尘设备确保现场环境始终满足设备安装对温度、空气湿度、洁净度的严格要求。

  精益化管理不仅体现在无尘化设备安装上,也体现在换流站管沟支架施工管理中。“我们在保证质量的前提下,组织100多名施工人员同步建设、验收、交付安装,比传统多管同沟的施工方式节约了一半时间。”该公司施工项目总工陈政倩介绍,管沟的土建施工计划于5月1日完成,之后他们将同步安装管沟电缆支架、敷设电缆。

  截至目前,闽粤联网换流站工程主建筑物主体结构已经全部封顶。“五一”期间,福建送变电公司组织近700名施工人员坚守现场,全速推进工程建设,确保工程按时建成投运。

  精益化施工的理念同样贯穿于抽水蓄能电站施工过程中。4月下旬,在位于辽宁抚顺的清原抽水蓄能电站,施工正在紧锣密鼓地开展。清原抽水蓄能电站是东北地区规模最大的抽水蓄能建设项目,总装机容量180万千瓦,首台机组计划于2023年年底投产发电。

抓安全保质量“五一”电网建设忙

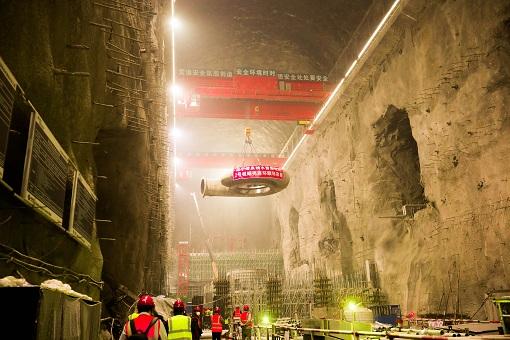

施工人员开展清原抽水蓄能电站2号机组蜗壳吊装作业。

  4月26日晚,在深度400米的清原电站地下厂房里,1号机组蜗壳第一层混凝土浇筑已经过去了72小时。国网新源公司、工程总承包项目部等单位60多人的施工队启动了第二层混凝土的浇筑工作。

  20时,6辆混凝土罐车有序开进地下厂房,当晚的浇筑整体上分为两次,每次浇筑0.3米。地面,混凝土泵通过70米长管道将混凝土浇入1号仓位;空中,32吨桥式起重机吊运6立方米罐将混凝土浇入3号仓位。全程浇筑速度始终控制在小于每小时20立方米。

  4月27日2时,质检员孙重翱经过测量,确定第二层混凝土浇筑到0.3米高度,施工员宋雨龙批准继续浇筑。负责电站地下厂房施工的一工区项目部负责人汤旭东说:“我们采取对角浇筑、摊薄浇筑、匀速浇筑实现压力平衡,最大限度减少对蜗壳的扰动。”由于蜗壳与座环底板的交汇处形成了阴角,混凝土不容易浇筑到位,施工人员提前在这里设置了泵管、灌浆管,保证浇筑到位。

  4月27日9时,清原电站1号机组蜗壳第二层混凝土浇筑完成,共浇筑混凝土128立方米。

  今年清原电站土建施工与机电设备安装同步推进,目前有2160名员工奋战在地下厂房、输水系统、上水库、下水库的36个工作面。

做好安全管控 提升施工工效

  “牵引场、张力场各项工作准备完毕,准备开牵。”在位于青海省互助县的750千伏郭隆—武胜第Ⅲ回线路工程青海段1150号张力场,工程架线总指挥李鸿鹰向牵引场发出指令。

抓安全保质量“五一”电网建设忙

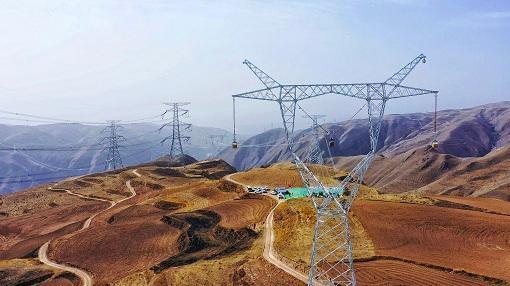

国网青海电力员工在750千伏郭隆—武胜第Ⅲ回线路工程青海段开展架线施工。

  11时许,张力场上3台张力机齐声轰鸣,带动机身后方6个线盘转动,牵引板连接着的6根导线从张力车上被缓缓牵出。这时,守在线盘旁的青海送变电工程有限公司施工人员也开始紧张地忙碌起来,他们一边清理裹在导线外面的防护纸,一边密切关注导线是否有损伤。

  “现在要换导线盘了。”该工程项目副经理王金辉说:“1125号-1150号放线区段全长6.3千米,每盘导线长度为2.5千米,所以导线之间要通过压接进行接续。每展放完一盘导线,都需要将空盘卸下,换上新盘。”王金辉介绍,工程沿线几乎所有塔位均在山上,环境、气候极为复杂,施工项目部在进场后严格按照安全生产要求,对照“两个清单”,严格作业风险辨识评估,强化作业票、作业人员、施工机具审查,确保措施和方案落地落实。

  13时40分,场地中央的压接场地也瞬间忙碌起来,现场工作负责人董天佑把导线捋直画印,仔细地用剥线器将钢芯外多余的铝线切除,用游标卡尺按照0.02毫米的精度控制压接管的尺寸,约6分钟后,便完成了一根优质的压接管成品。

  “5月是我们工程的攻坚冲刺期,我们要确保在7月20日之前完成工程建设任务。‘五一’期间,我们会开展郭隆750千伏变电站第五间隔门架到1001号塔位架线施工工作。”该工程项目经理王永俊说,200余名管理、施工人员会在岗工作,按计划节点完成任务。

  5月1日9时许,在位于湖南省长沙县郊区的南阳—荆门—长沙特高压交流输电工程N6081组塔施工现场,二十余名施工人员正密切配合,应用落地双平臂抱杆等先进机具进行杆塔组立施工。

抓安全保质量“五一”电网建设忙

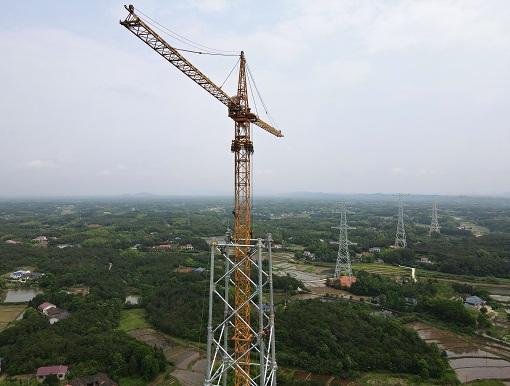

南阳—荆门—长沙特高压交流输电工程(12标段)组塔施工现场。

  “准备开始起吊了,大家不要站在吊件下方!”现场负责人刘兴强大声提醒。随着他的手势,卷扬机启动,平臂抱杆两侧的吊件缓缓升起。百米高的铁塔上方,8名高空作业人员等待吊件到达预定位置后,配合将吊件的高度和角度调整到位。“可以就位!”卷扬机制动,吊件固定。高空人员再次核对该吊件的连接螺栓规格型号,并严格按照图纸要求逐步进行安装紧固,整套工序一气呵成。

  “为确保9月底具备带电条件,‘五一’期间,我们会开展5个区段的架线施工工作。”该工程业主项目部质量专责周寰说。“五一”期间,国网湖南电力共1777名施工人员奋战南阳—荆门—长沙特高压交流输电工程的103个工作面,100%全面应用机械化施工,确保工程实现年底投产目标。国网湖南电力积极创新科技应用,结合湖南丘陵地貌,自主研发电建钻机、深基坑一体化装置等施工装备,基础施工速度较以往提高5倍以上,组塔施工提高1倍以上,有效降低作业风险的同时,大幅提高了工程施工工效。
