工程咨询公司:姑苏换流站开始第二阶段调试

发布日期: 2022-10-08



9月25日,白鹤滩—江苏±800千伏特高压直流输电工程姑苏换流开始低端直流系统调试,该站第二阶段调试工作自此全面展开。

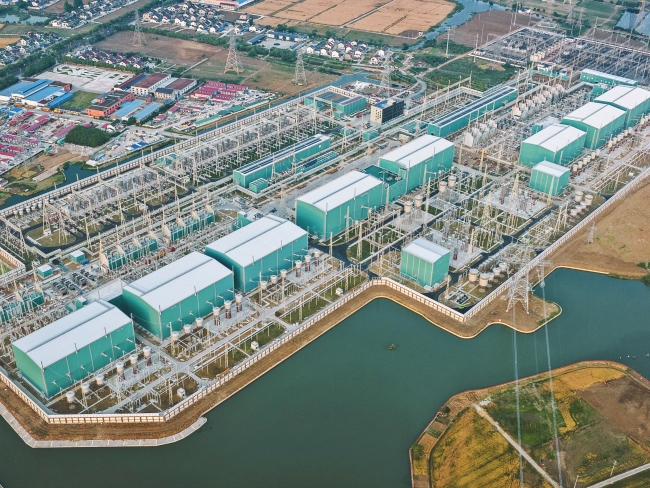

姑苏换流站是世界首座采用常规直流和柔性直流混合级联接线的换流站。其低端直流部分结构尤其复杂,通过6组柔性直流换流器并联,可将电能直接输送至各个负荷片区,各片区之间功率互济,使整个电网运行方式更加灵活。

据了解,第二阶段调试将持续63天,期间完成双极低端站系统调试项目62项,端对端直流系统调试项目857项,是第一阶段256项调试项目的3倍多。此前的第一阶段高端直流系统启动调试已于7月1日完成,具备了400万千瓦输送能力,为今年迎峰度夏电力保供提供了重要支撑。

当前,姑苏换流站整体建设已近尾声,站内最后2回出线正在加紧架设。12月下旬该工程全面投运后,每年输送电力将超过312亿千瓦时。(赵会龙 王雨萌 霍雨佳 董小强
