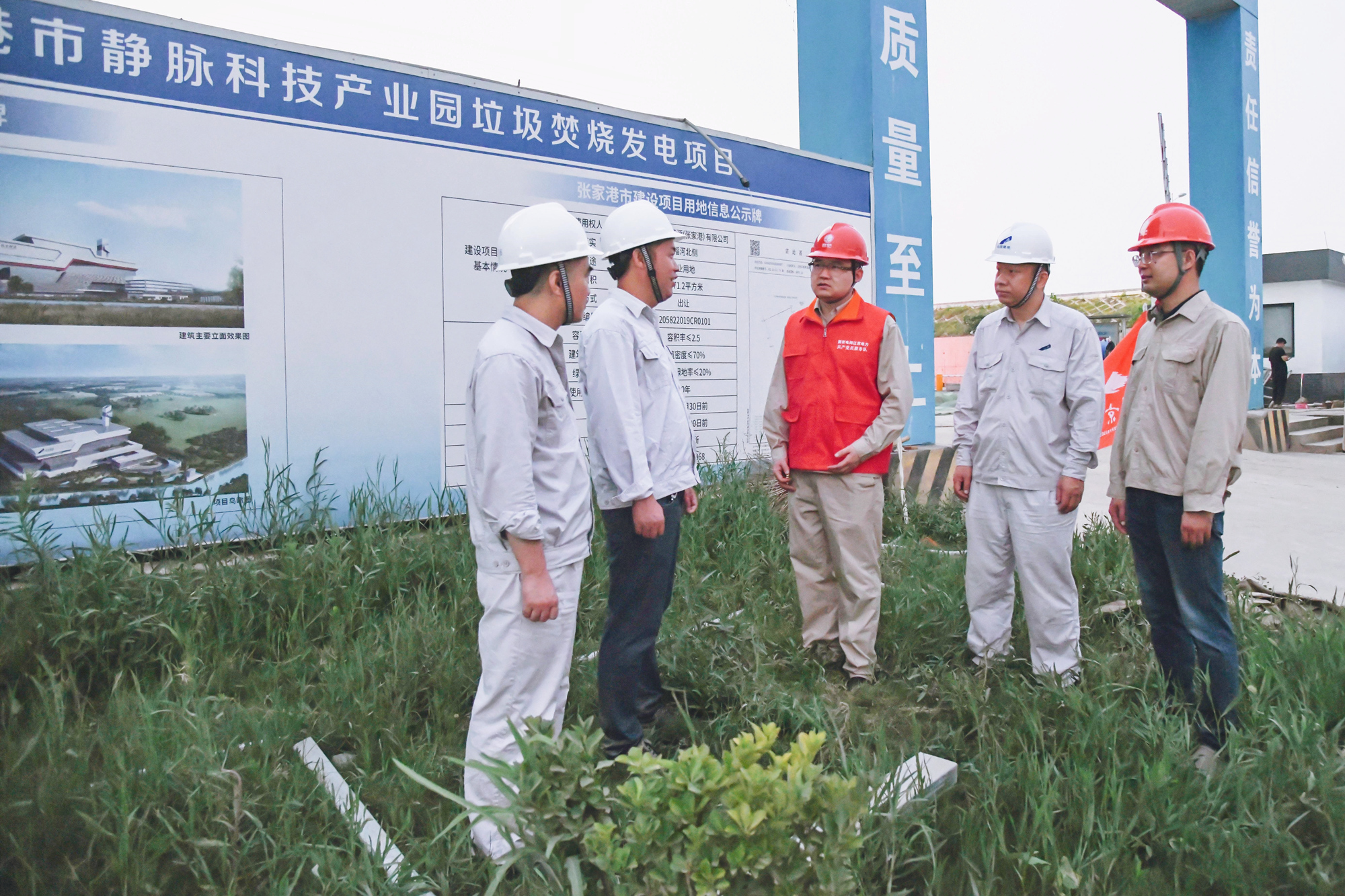

8月5日22时许,位于张家港市南丰镇的静脉科技产业园内,国网张家港市供电公司投资建设的110千伏兆北线、兆控线送电。至此,该产业园新建垃圾焚烧发电项目配套的110千伏送出工程全面竣工投运。 静脉科技产业园垃圾焚烧发电项目占地约90亩、总投资约14.3亿元,建设3条日处理750吨的炉排炉焚烧生产线、2台30兆瓦的汽轮发电机组,并配置烟气处理等环保设施,预计9月中上旬点投产发电。该项目可对垃圾进行无害化处理,同时为城市提供清洁电能,是张家港市重点民生工程项目。 与之配套的110千伏送出工程于2021年6月开工,新立杆塔67基,新建架空线路13.2公里、电缆0.6公里,是张家港供电公司今年投资规模最大的电网基建工程。垃圾焚烧发出的清洁电能,将通过这条线路并网至220千伏兆丰变电站。省管产业单位张家港市港源电力实业有限公司承担具体施工。 “我们超前谋划,成立了专项工作小组,在2021年1月项目核准前,协调各部门做好政策处理、图纸设计、施工招标、物资招标等准备工作,促使该工程提前18个月开工进场。”张家港市供电公司发展建设部主任罗杰介绍。 施工期间,该公司克服两轮疫情影响,严抓进度和安全质量。“沿线途经3个镇、7个村,还穿越3条220千伏线路,跨越5处通航河流、2处省道、33处10千伏线路,风险高,协调难度大。”现场负责人林育平说。整个工程历时1年多,参建人员达百余名,召开项目协调会20余次。 7月底,经过近40摄氏度高温下连日作业,工程进入收尾阶段。根据规划,需要借用已退役多年的兆农甲线苏化支线通道,并拆除原有支线。该支线12号塔至14号塔位于常阴沙地区瑞康牧业养殖场内,生物防疫要求极高。“我们借助无人机开展前期勘察,在多方协调下,终于取得进场许可。10名作业人员经过防疫检测、消毒、2天集中隔离等环节后,才得以完成拆旧施工。”林育平说。 据了解,静脉科技产业园垃圾焚烧发电项目建成后,张家港市生活垃圾日处理能力将由900吨提升至2250吨,每年上网电量将达到2亿千瓦时以上,相当于节约标煤超过12万吨,节省垃圾填埋用地超120亩,减少二氧化碳排放超过30万吨。
