苏州公司:重点工程人力物力供应有保障

发布日期: 2022-04-26

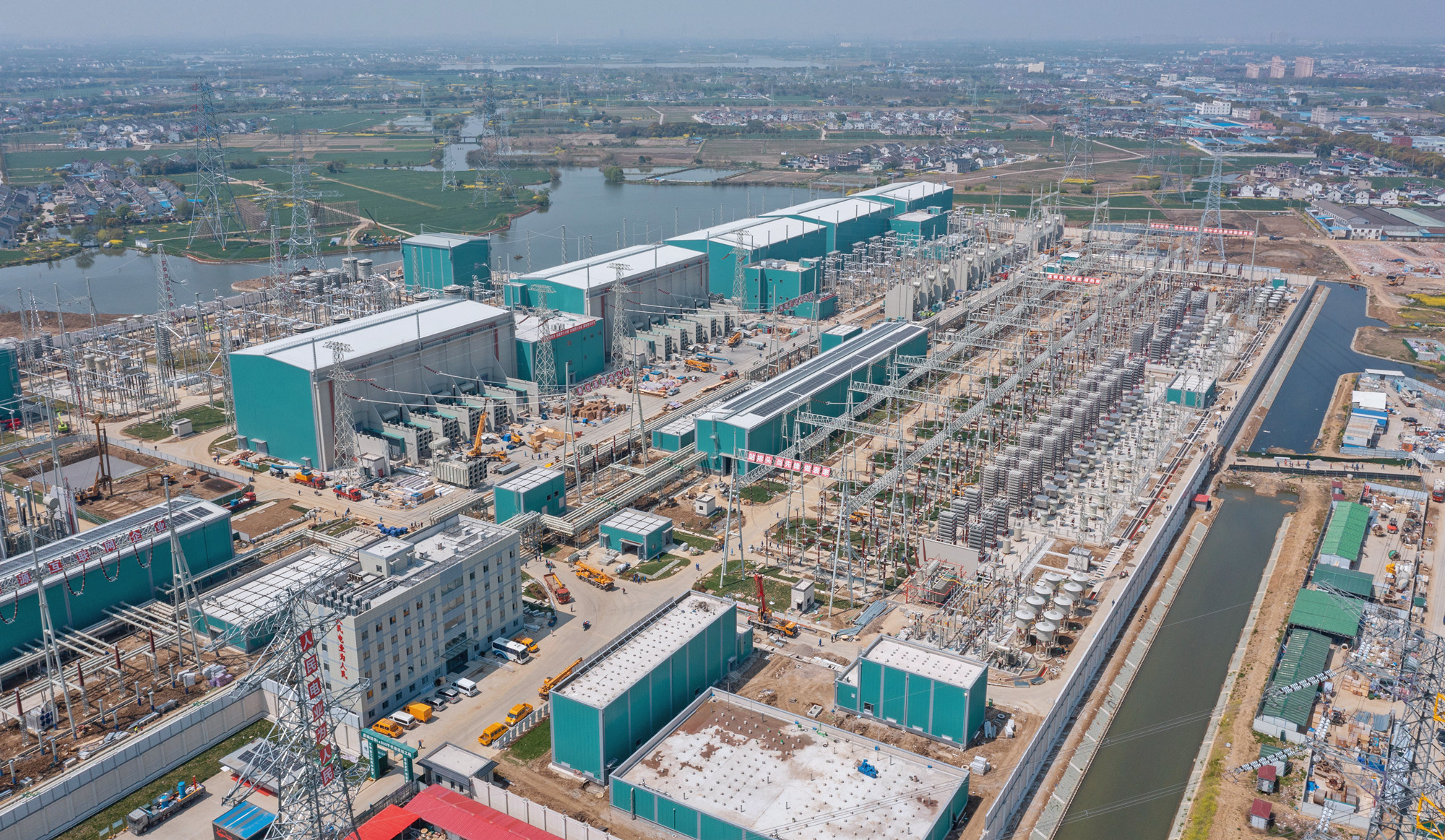

4月18日上午10时,位于苏州常熟境内的±800千伏虞城换流站建设现场,2100名施工、管理、后勤等人员做好防护措施,经过测温、验码等流程后,分批有序进场。

当前,受疫情影响,电网建设面临人手、物资两大短缺。国网苏州供电公司克服重重困难,坚持防疫、发展齐抓并进,千方百计保障人员安全到岗、物资稳定供应,确保各项工程如期高质量推进。

虞城换流站采用世界领先的直流输电技术,工程投运前,将有约600名来自全国各地的厂家技术人员、科研单位专家参与现场工作。这些人员的安全不容有失。

4月5日,来自国网江苏超高压公司的12名专家抵达常熟市辛庄镇。由于外来人员入苏需要集中隔离观察,苏州供电公司作为属地保障单位,提前向当地政府汇报沟通,协调确定了定点隔离酒店。经过7天封闭后,专家们将参与虞城换流站电气设备的调试、验收工作,为该站4月底第一阶段投产提供技术支撑。

同时,根据政府防疫要求,该公司压实压紧各级防控责任,在各项目部现场设置核酸检测采样点。“自2月13日起,我们已组织3200余名参建人员,至少完成12轮次检测,保持住了‘双零’局面。”苏州供电公司建设部党支部书记田强介绍。

供应商供应能力锐减、物资运输受阻,是当前电网工程建设的又一挑战。鉴于电网物资关系到民生保供,苏州供电公司主动对接当地政府,成功争取到政策支持,开辟了绿色通道。该公司推动建立属地公司、专业部门、政府三级管控机制,安排专人全过程监督,确保物资在满足防疫要求下及时送达。根据紧急和重要程度,该公司从今年上半年143个业扩配套项目中,筛选出55项重点项目,优先保障供应。

4月8日,位于相城区北桥街道的500千伏虞城—木渎线26号铁塔组立完成。此前,工程所需部分塔材运抵无锡市材料站。考虑到该段线路跨越望虞河,为加快物资流转,3月30日,苏州供电公司协调苏州海事局,通过水路分2次将塔材运至苏州,保证了组塔进度。

此外,跨省物流不畅,也影响了省内其他重点工程的物资供应,苏州供电公司全力予以配合支援。

4月13日,常熟市供电公司物资供应分中心接到一起特殊任务:当前,南京青龙山500千伏输变电工程正在紧张建设,上海思源电气有限公司是设备供货厂家之一,但因其生产必需的散热器供应不上,影响了排产供货计划。常熟市供电公司及时设立物资中转站,按照地方规定履行相关手续,安排人员全程跟踪物流进展,成功将24组散热器及时送至上海。
