迎峰度夏保供时(12)│最可爱的人

发布日期: 2022-08-18

当前,我省多地依然持续高温少雨天气。迎峰度夏工作进入最吃劲、最关键时刻。

高温考验着电力人的拼劲和韧劲。公司系统各单位坚决守住“保供电、防风险”底线,加强设备运维抢修,及时治理设备隐患;坚持“应带尽带”,开展不停电作业,减少停电对用户影响;高效开展接电等供电服务,守护万千用户可靠用电。坚守在运维抢修和供电服务阵地,一线员工们战高温,保供电,是此时此刻最可爱的人——

南京:零点检修

8月10日零时,南京220千伏六合变电站内,1号主变压器侧避雷器更换“零点检修”拉开序幕。

国网南京供电公司变电运维人员此前在特巡中发现,六合站1号主变侧一台已运行26年的避雷器突发危急缺陷,泄漏电流超标。必须尽快消除这一危急缺陷,又尽量不影响高温下客户的正常用电,于是该公司决定利用深夜用电低谷时段开展“零点检修”。

“零点检修”是一场与时间的赛跑,更是一次严峻的挑战。“这次需要更换的避雷器重325公斤,检修人员须站在6米高的脚手架上操作,加上天气炎热、夜间光线差,无疑给高空作业增加了难度。”现场工作负责人朱勇介绍,“9日晚上10点,现场即已准备就位,就等着用电负荷降下来,立马开始干。”

作业开始前,朱勇逐一检查了每位检修人员的安全带,并用手试了试脚手架的稳定性。

零时30分,1号主变停电操作完毕,检修作业正式开始,现场响起了螺丝拆卸的“哐当”声和吊车运转的“嗡嗡”声。检修人员前胸后背处的衣服很快便被汗水浸湿,眼角也不时有汗水划过,埋头苦干的他们却顾不上擦拭。

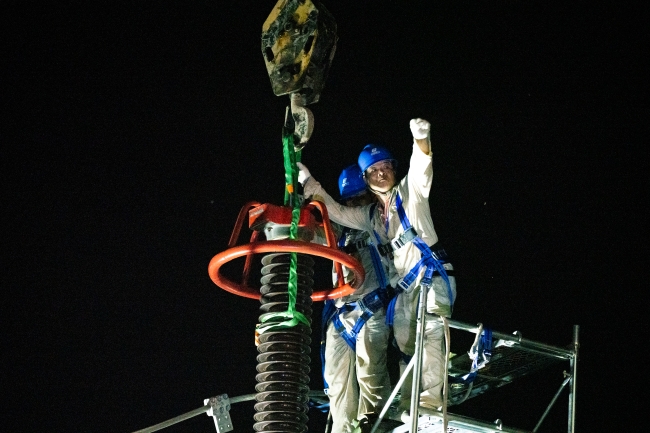

“开始起吊!”1时30分,故障避雷器拆卸完成,随着朱勇一声令下,十几米高的吊臂缓缓移至避雷器上方。只见脚手架上的两名检修人员站稳双脚,一人伸直双手将固定在避雷器上的牵引绳缓缓套入吊臂钩内,另一人则扶住避雷器并伸手向地面发出指示。

这个比成年人还高半个身子的故障避雷器被缓缓吊起,地面上的两名检修人员早早站在指定地点,一边抬头观察下落情况,一边伸手做好接应。

“注意,防止高空坠落,与吊车吊臂保持距离!”朱勇大声吆喝道。

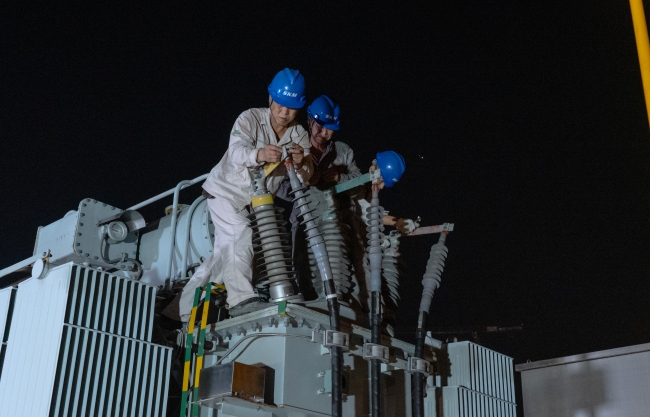

在上下通力协作下,1时50分,故障避雷器被顺利护送至指定地点。现场人员不作停歇,迅速投入新避雷器的吊装作业之中:更换避雷器放电计数器、准备吊装工作、进行绝缘电阻测量试验……

5时40分,东方泛白,新避雷器更换到位,1号主变恢复送电。

“我今年57岁,参与了很多次零点检修,现在没法像以前一样爬上脚手架去干活,但在下面管控现场比在上面干活还难、还紧张。不过,只要能把活干好,辛苦点也值得。”朱勇感叹道。(杨阳 张航伟)

苏州:连夜更换客户专变

8月13日12时许,因配电房遭遇火情失电的仁宝网路资讯(昆山)有限公司恢复送电,江苏昆山市供电公司50名员工连续28小时的抢修告捷。

11日19时许,仁宝网路资讯(昆山)有限公司35千伏专用变电站10千伏配电房内站用变电柜起火,导致站用变压器烧毁、变电站一回10千伏母线跳闸,造成该企业的宿舍区和生产线全部失电。

22时许,昆山市供电公司调配5台应急发电车为失电的宿舍区提供应急电源,并指导企业开展抢修。

设备供应商生产修复配电房所需的物资需要一周时间。高温下,企业生产生活用电刻不容缓。12日8时许,昆山市供电公司组织50名抢修人员到仁宝公司配电房,帮助企业开展后续设备检修和维护。

“所有人按照计划快速对接各单位,确保抢修物资今晚必须到位。”到达现场后,昆山市供电公司营销部副主任赵霄尉安排抢修工作。

为解决抢修物资不足问题,昆山市供电公司联系生产部门调运备品备件,同时紧急联系当地设备生产企业筹措物资。12日23时许,一台10千伏变压器及相关配件运送至现场。然而,设备生产企业紧急筹措的物资与企业专用变电站原来使用的配件型号不能完全匹配,抢修人员连夜采用现场加工的方式,一边调整一边施工,并同时测试配件的安全性和可靠性……

尽管是在夜里,但室外温度依然超过35摄氏度,汗水早已浸透了每个人的衣衫。13日1时30分,抢修人员完成了配电房内全部设备的更换、调试和安装。

配电房失火产生的粉尘超标,严重影响变电站运行安全。13日3时30分,抢修人员完成了站内除尘工作。与此同时,该公司输变电运检中心员工迅速调试一台车载主变压器。一旦应急配件不合适、新换设备送电不成功,这台车载主变压器将替换使用。

经过一夜的抢修,13日8时30分,仁宝公司35千伏专用变电站受损设备全部更换完毕。当天12时许,该变电站10余回10千伏出线全部成功送电。(张聪 陈亮)

扬州:通宵抢修记

“500千伏高邮变电站5号主变220千伏侧压变异常处理工作许可开工!”8月11日23时50分,扬州500千伏高邮变电站内,随着现场抢修工作负责人王开兵一声令下,一辆起重16吨的吊车缓缓开到检修设备区。

500千伏高邮站共有3台容量分别为100万千伏安的主变压器,是扬州中部和泰州北部电网的核心电源点。当天15时许,国网扬州供电公司江都运维班副班长包明杰通过监控发现,该站5号主变220千伏侧电压互感器B相电压采样异常。“电压采样异常表明电压互感器内部电容单元可能存在故障,如果不及时处理可能会引起主变跳闸,进而导致泰州地区4座220千伏变电站失去电源。”包明杰表示。他当即将这一情况汇报公司相关部门。该公司初步研判后迅速向国网江苏省电力有限公司相关部门及华东网调汇报,并安排持续跟踪分析设备运行数据。

接到华东网调发出的“高邮站5号主变停役”指令之后,国网江苏电力调控中心考虑夜间用电负荷相对较低,决定当晚停运5号主变的同时,采用2、3号主变来代供泰州侧负荷。根据停电计划,扬州供电公司需在12日中午用电高峰来临前完成5号主变停电检修,避免2、3号主变运行压力过大。

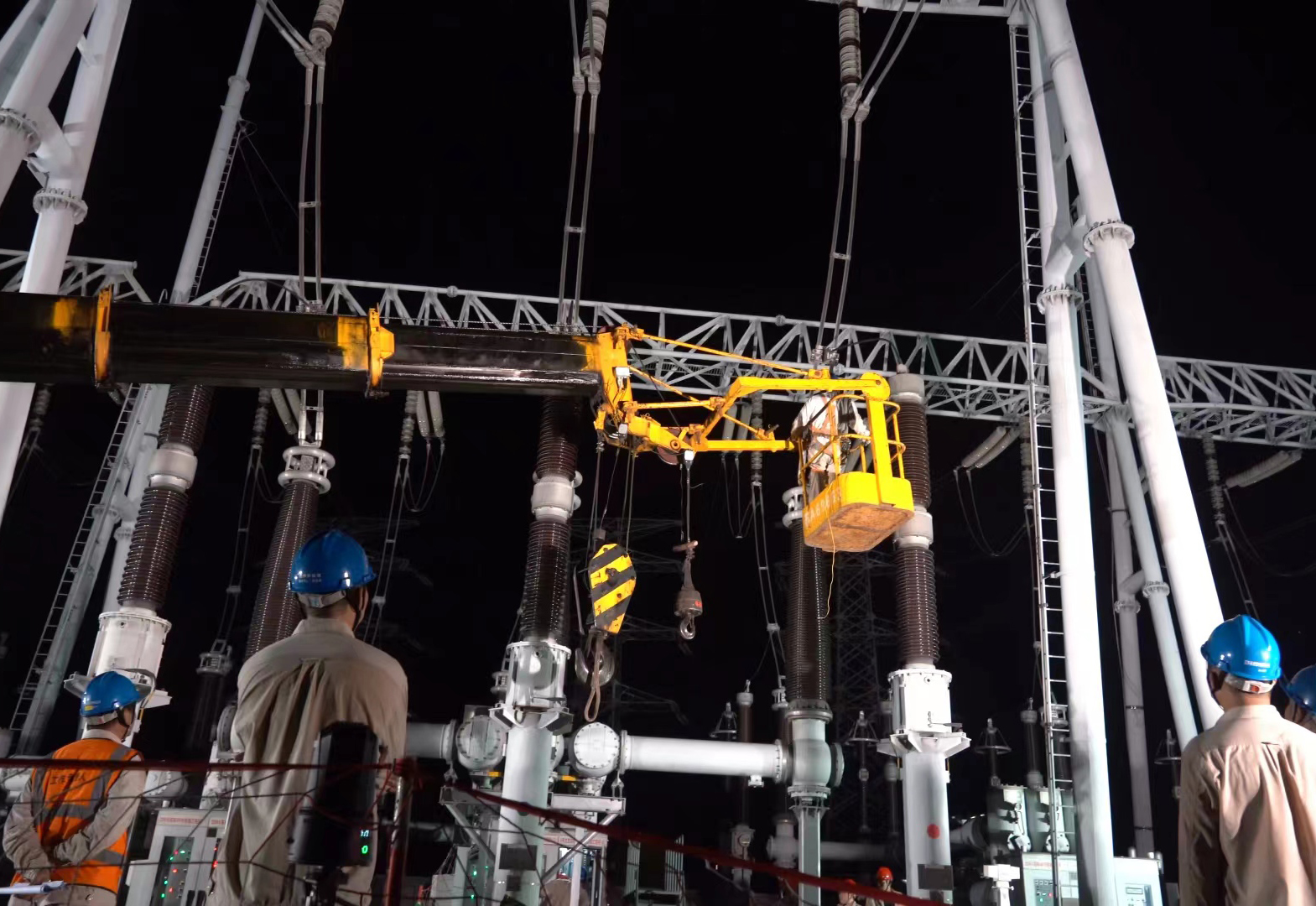

运行方式调整完成后,当晚20时26分,华东网调给高邮站发出指令,执行5号主变停役操作。经3个小时倒闸操作和安全措施布置,23时50分,抢修正式开工。

吊车作业平台上,一名作业人员很快拆除了5号主变220千伏侧电压互感器的引线。紧接着,地面上的两名试验人员将介质损耗测试仪的导线分别接到了三相电压互感器的二次绕组侧,开始做诊断试验。结果显示,B相下部电容量实测值显著高于出厂数据,据此可以判定其电容部分叠装单元存在绝缘击穿问题,需要更换。

此时,备用电压互感器已运至现场。为了尽快完成更换,作业人员兵分两路,一组迅速投入原电压互感器的拆除,另一组则着手准备备用电压互感器的起吊和安装。

220千伏侧电压互感器每相由两节构成,作业人员需先把二次侧接线拆掉,同时做好标记,然后从上到下依次将主体部分拆除,安装顺序则相反。拆除连接导线、拧下固定螺栓、绑好吊带、起吊……在吊车司机和作业平台上工作人员的相互配合下,原B相电压互感器的一个个器件被吊起、下放。

12日1时35分,新设备更换开始。“电压互感器三相顺序千万不能搞错。”“吊臂跟运行设备保持安全距离。”“二次相序要注意。”……更换过程中,扬州供电公司500千伏变电运检中心主管贾晓明在一旁不时地提醒作业人员小心谨慎。

虽然是夜间,但气温依然高达32℃,所有作业人员的衣服早已被汗水浸透,在室外照明灯的照射下甚至有些透亮。抢修作业一项项有条不紊地推进着……

经过连续8个小时抢修,12日8时许,高邮站5号主变220千伏侧电压互感器异常处理工作结束,电压显示恢复正常。3个多小时后,5号主变在用电高峰来临前顺利复役投运。(姚磊)

淮安:烈日下抢换断杆

“真是了不起!这样干活,是拿命在拼!一天给我一千块钱,我也不干!”8月12日10时许,淮安市金湖县吕良镇西街居民雷汝芬站在阴凉处,摇着扇子,仰头望着电杆上的抢修作业人员,对邻居说。

电杆顶端,顶着烈日的国家电网江苏电力(金湖飞虎)共产党员服务队农服支队队员孙彪、潘凯和孙春东的工作服已全部湿透,头上的汗水顺着安全帽内沿不停往下淌。三人正在吊车的协助下,紧张拆除10千伏吕镇线泰西路支线13号电杆上的扎线和金具材料。

一个多小时前,一辆小货车倒车不慎,将13号电杆撞断,导致4台配电变压器失电。事故发生后,吕良供电所迅速行动,所长兼金湖飞虎共产党员服务队吕良支队长彭万章及时派人拉开分路开关,隔离故障点,缩小停电范围,同时联系金湖飞虎共产党员服务队农服支队增援抢修,随后赶到现场值守,严防电杆倒落造成行人伤亡等次生事故发生。

被撞断的13号电杆是一基高低压线路同杆架设的直线杆,共有4层线路,同时安装着集镇2号配电台区的高压熔丝具,最下层则是路灯,拆除工作量较大。

当日气温高达40℃,西街集镇居民因停电纷纷走出家门,或站或坐在家门口廊檐下,七嘴八舌地议论着。

“这个天,得靠空调续命,没有电真受不了。”

“电没了,可真苦了电工师傅,瞧瞧他们淌汗的样子,看着就心疼。”

……

拆除作业完成后,孙彪回到地面,拿起一瓶矿泉水,嘴巴一张,脖子一仰,一瓶水就没了。

“上杆前,我们都吃了人丹等防中暑药品,可是电杆上太烫,工作20多分钟就感觉头有点晕,还好我们采取了轮流上杆作业方法。”孙彪说着,脱下上装,双手用力一拧,汗水滴落一地。

这时,在农服支队安全员冀春松的指挥下,吊车将被撞断的电杆吊离,随后吊来一基新电杆立在原址上。填土夯实后,队员李阳、马原、姚同健迅速登杆作业……

经过2个多小时奋战,11时58分,吕镇线泰西路支线13号电杆更换完成,200多户集镇居民用电恢复正常。(梁德斌)
