【奋战“疫”线】兵马未动 粮草先行——公司坚决打赢重要电网工程物资供应保卫战

发布日期: 2022-04-26

  4月22日10时30分,扬州江都500千伏变电站主变增容扩建工程所需2台500千伏主变经过重重关卡,历时8天成功由陕西西安运抵工程现场,保障了江苏电网迎峰度夏重点工程物资供应。

  兵马未动,粮草先行。面对多项重点工程并行,公司物资战线广大干部员工克服疫情带来的物资制造难、交付难、运输难等问题,超前谋划、深入一线、协同配合,圆满完成了各阶段物资供应任务,为江苏建强电网提供了有力支撑。

一场横跨300公里的接力战

  4月25日,青龙山500千伏输变电工程正如火如荼地开展,就在同一天,重要工程的关键物资之一电抗器顺利运抵现场。这一切的背后,是一场历时13天的物资运输紧急接力战。

  时间回溯至4月12日。当天,物资公司突然接到上海地区电抗器供应商的求助信息:受上海疫情管控影响,生产地在常熟的外购散热片无法发运到厂。原材料的缺失,导致青龙山500千伏输变电工程所需电抗器总装工作已停滞7天,将严重影响工程建设进度。

  物资保障,刻不容缓。面对紧急情况,物资公司与常熟市供电公司物资部开展省市两级联动,一方面联系散热片供应商要求立即供货,另一方面综合评估了运输入沪的痛点难点,“我们要想方设法地帮助供应商解决运输问题,全力保证工程按期投运!”物资公司相关负责人说。

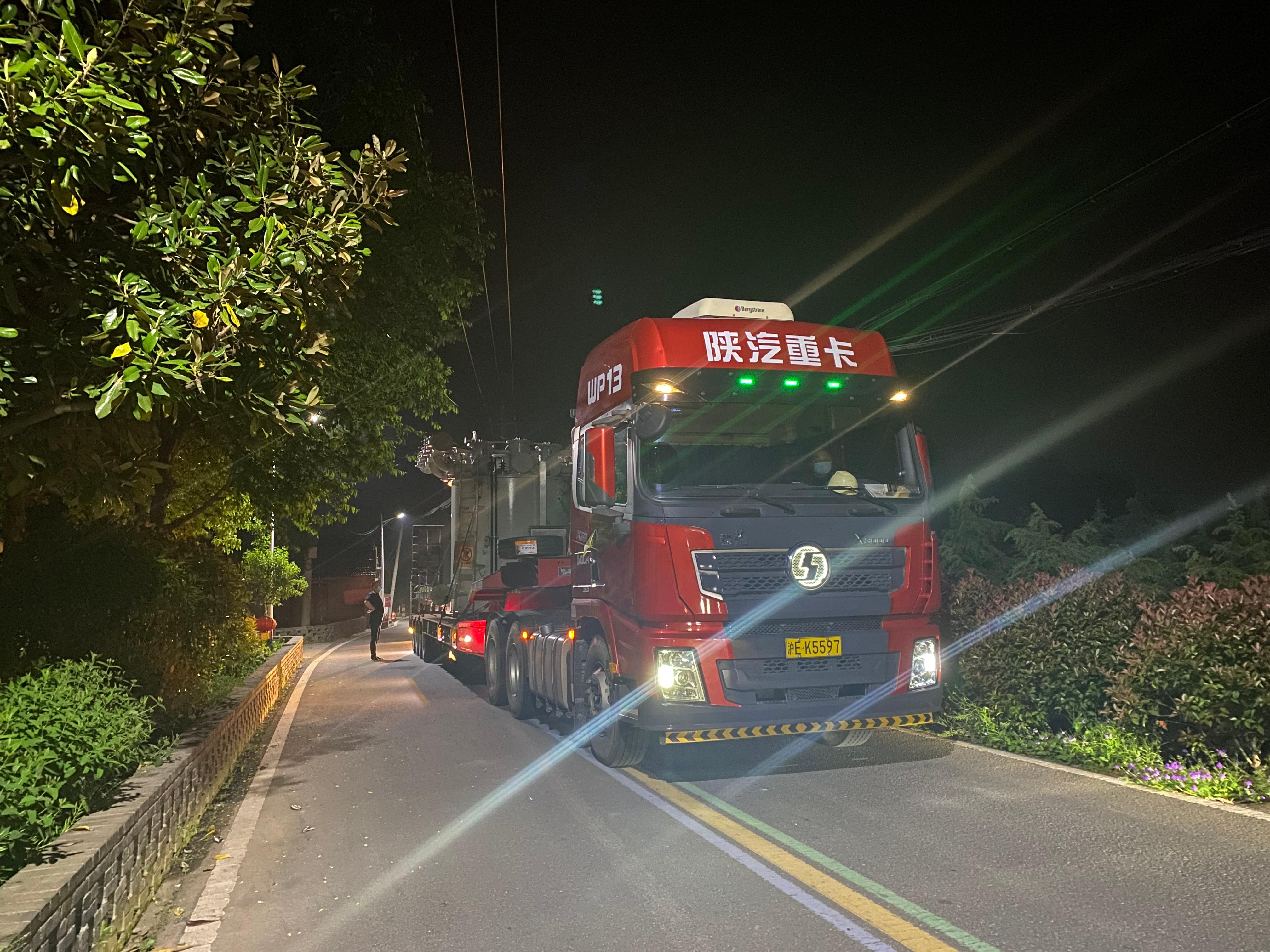

  面对“管控力度不一、入沪车辆难找、接驳地点难寻”的问题,各级物资部门主动出击,积极与防疫管理部门对接,协调仓库及设备物资接驳转运事宜,最终落实了运输车辆。4月14晚,急需的散热片由常熟顺利直达上海,保证了电抗器按原计划总装。

  悬着的心还未放下,新的困难又至——面对越来越严峻的上海疫情防控形势,如何让重达30吨的电抗器在生产完毕后顺利从上海运出成了又一棘手的难题。“我们一方面要充分发挥江苏境内属地公司联动的作用,确保江苏境内运输通道畅通;另一方面要积极寻求兄弟单位的帮助,请他们在政策指导和属地协调办理通行证上给予支持。”物资部供应质量处处长韩飞在4月20日的专题协调会上说。

  横跨三百公里,从常熟到上海,再从上海到南京,在省市两级物资部门以及的通力协作下,物资运输通道被打通。4月25日凌晨,电抗器顺利到达现场。

  “在今年防疫保供的特殊时期,我们还结合前期编制的《主设备运输管理手册》和运输监控经验,借助ELP电力物资服务平台全程跟踪工程主设备运输轨迹,将运输管理工作由运输方案审核进一步延伸至运输过程管控,开展24小时‘云监控’,确保实时掌握物资供应各环节进度。”物资公司物资供应部主任沈祝园说。

一场314.49亿元物资的准备战

  4月15日,随着N8103-N8106区段导线挂线完毕,白鹤滩~江苏±800千伏特高压直流输电线路工程江苏段全线贯通,公司物资战线近一年的努力也终于圆满收官。

  白鹤滩入苏直流输电线路工程江苏段全长约220公里,途经南京、常州、无锡、苏州四市,需供应铁塔488基,且需求时间集中在2021年的5月到8月。彼时正是迎峰度夏工程物资保障的关键时期,供货压力较大。

  面对疫情防控、物资运输等诸多不确定性,物资公司把工作做在前面,以物资最终需求时间为基准,打好提前量,倒排生产时间节点。2021年4月,该公司组建专项调研小组,深入生产厂家现场摸排供货风险,力保所有物资安全到位。

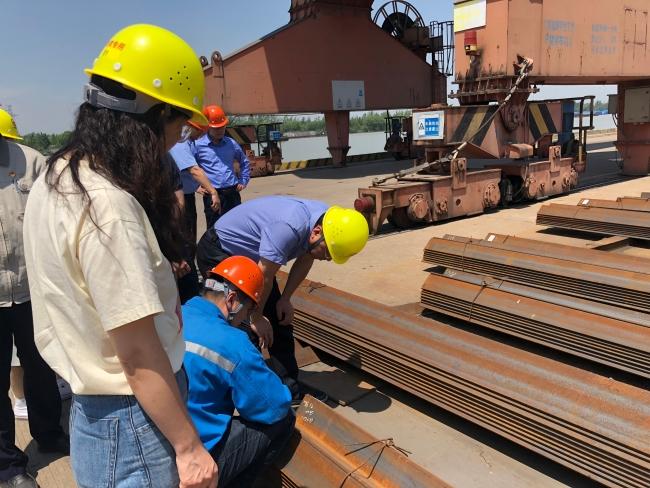

  在山东、江苏等地的主要铁塔及其原材料生产厂家,调研小组进行了走访调研,提前锁定供应商产能。对于已排定交货计划的厂家,调研小组将物资供应工作往前延伸,对其备料备产能力进行摸排检查,掌握其上游原材料供应商的产能情况。

  2021年5月27日,调研小组赶赴位于宿迁的某轧钢企业开展调研。该企业是铁塔关键原材料大角钢的供货生产厂家之一,其生产的近4000吨的大角钢将被运用白鹤滩江苏段线路工程86基铁塔上。调研小组了解到,因疫情管控、需求集中、市场波动等多重因素,企业产能可能受到影响。调研小组当即要求厂家定期提交生产供货情况报告,严格按照订单计划开展原材料供应工作,形成良好的上下游联动关系,避免出现供应滞后的风险。调研结束后,物资公司根据调研结果制定了以重点物资供应计划执行、生产进度、大件在途运输状态为主要关注点的保供计划,顺利保障白鹤滩江苏段线路工程供应。

  去年10月,全国多地开展有序用电。白鹤滩江苏段现场物资项目经理袁伟伟立即向上级领导反映,重点物资生产关键节点不能停电,否则后续物资供应可能会受到影响。为此,一条多专业联合保障有序用电的“绿色通道”被迅速建立起来,优化资源配置,保证供应商错峰用电正常生产。

  看着供应商发来“真心服务、用心支持”的感谢信,物资公司相关负责人表示:“我们就是要将各项工作都做扎实,不仅要保障工程物资供应到位,也要尽一切可能帮助厂家解决生产难题。”

  截至2021年12月,白鹤滩入苏直流输电江苏段线路工程全年314.49亿元临期物资全部按期到货,有力保障了工程顺利推进。

一场党建“四方结对”的攻坚战

  4月17日,在凤城~梅里500千伏输变电工程施工现场,施工人员正在铁塔间紧张地进行线路架线作业。目前,该工程铁塔到货率达到99%,保障了架线作业的顺利推进。

  长江大跨越工程主塔总高度达到385米,是世界第一高输电铁塔,其单基塔重接近6000吨,是常规铁塔的十倍,总需求量达1.7万余吨。此外,铁塔管径大,焊接工艺要求高,同时还面临供货周期内冬季气温低带来的环境挑战,如何保障塔材的制造质量和按时交付是摆在眼前的两大难题。

  现实问题说来就来。2021年5月25日,在工程主塔14-15段试组装协调会上,省送变电公司副总经理夏顺俊提出,由于该工程的铁塔组装难度大,尤其是15段至11段需要进行灌浆处理,考虑到天气变冷会影响混凝土凝固,最后的11段应尽量在11月底前完成到货并安装。

  2021年6月1日,物资公司、长江大跨越工程业主项目部、工程咨询公司相关负责人碰头,讨论如何解决这些难题。经过交流,物资公司物资供应部党支部、质量监督部党支部与长江大跨越工程临时党支部、工程咨询公司设计咨询中心党支部决定开展四方“结对创先”活动,通过协同配合、优势互补,推动提升物资供应质效。

  此后,四方党支部形成了“两个现场、四方协同”的保供方案。其中,物资公司物资供应部党支部建立驻场工作机制,为长江大跨越工程配置物资代表,优化分支塔材到货顺序;物资公司质量监督部党支部派出骨干党员,组成差异化监造攻坚小组,采用“驻厂监造+专家验收”的方式,监督塔材的生产与组装全过程,督促厂家集中产能加快生产;工程临时党支部在工程现场紧盯工程节点,细化月度目标和周计划,分阶段动态纠偏;工程咨询公司设计咨询中心党支部结合工程技术特点,编制基础施工、铁塔组立、架线安装等3类质量管控要点,进一步提升工程建设质效。

  一场分工明确、高度协同的物资供应保卫攻坚战随即打响。2021年10月5日,工程主塔11段物资如期运抵现场,比原定交货期提前了56天。12月20日,主塔物资全部到货,比预期时间提前了42天,为“世界第一高输电铁塔”按期保质建成注入“强心剂”。

  电网坚强是电力保供的关键,而电网物资又是电网建设的动力舱、燃料站,重要性不言而喻。当前,江苏电网基建工程建设如火如荼,凤城~梅里500千伏输变电工程等重大工程有序推进,6项500千伏迎峰度夏工程持续鏖战,准时和保质保量供应成为物资供应的首要任务。

  公司物资战线将克服困难,以敢打硬仗、能打硬仗的信念,坚决打赢物资供应保卫战,助力江苏电网高质量发展。
