迎风而上的追光者——江苏电网500千伏沿海二通道工程建设纪实

发布日期: 2021-12-29



12月24日18时33分,500千伏鹤栖(射阳)变顺利通过24小时试运行,这也标志着我国最大规模海上风电新能源配套并网输电工程——江苏沿海二通道工程正式全线投运。

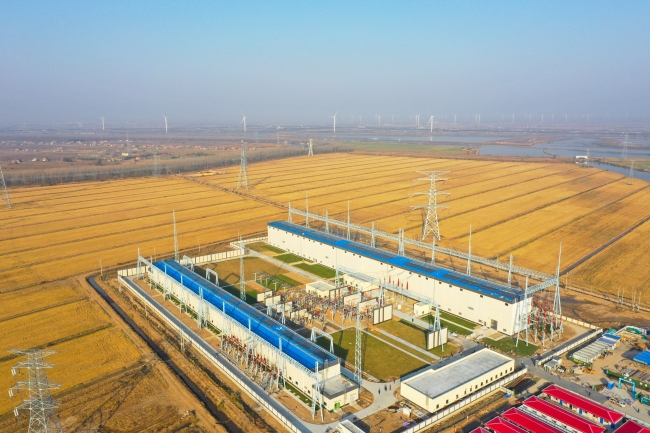

500千伏射阳变电站鸟瞰图(董小强 摄)

近年来,江苏海上风电规模全国第一,“十四五”规划期间预计新能源并网规模达到5200万千瓦。其中,“海上三峡”风电集群一期有“年内并网”的刚性要求。射阳、丰海、通海三座500千伏新建变电站建设工期仅1年,与15~18个月的标准化工期相比,压缩近三成,这给工程建设带来了巨大的压力。

公司基建专业工作者齐心协力,高效推进沿海二通道工程建设。一年来,射阳、丰海、通海三座500千伏新建变电站拔地而起。从三座变电站内延展的264公里500千伏线路,将来自盐城、南通的海上风电集群清洁能源接入电网,为江苏地方经济发展注入了清洁动能。

据测算,沿海二通道工程每年可向苏南地区输送绿色清洁能源173亿千瓦时,提高海上风电送出能力约640万千瓦,实现减少排放二氧化碳1760万吨、减少氮氧化物、二氧化硫等污染物排放31.8万吨。

谋定速动,务期必成

工期紧张,是摆在所有参建者面前一道共同的难题。保障质量,又是每一位参建者必须坚守的生命线。

为全力承接发展规划,确保新能源及时并网,公司基建战线群策群力、协同合作,与地方政府部门共同成立建设领导组、构建政企协同绿色通道,组织编制“精确到人,铺排到天”的管理计划、定期召开情况通报会等方式,以“起步即冲刺”的态势向“不可能的任务”发起攻坚。

11月24日,500千伏射阳变新建工程B相主变在油色谱检测中发现乙炔气体含量超标。然而,经现场内检、主变返厂吊芯检查后,并未能发现导致乙炔产生的放电点位。

紧张的工期不允许检修人员有足够的时间精确定位放电点位,严格的施工标准又严禁不合格设备“带病上岗”。调换同类型合格主变,成为建设者唯一的办法。经全省梳理排查,公司紧急调用南通新丰变待用主变作为射阳变B相主变。从11月27日22时确认吊芯检查未发现放电点起至次日8点,各参建单位挑灯夜战12小时,完成了包括一系列附加工程量施工及物资落实工作。“一般情况下,完成同样的工作量,至少需要5天。”射阳变业主项目经理蒋骏介绍,“之后,从新主变进场到具备启动条件,我们只用了13天。期间,两台起重机同时运作,还穿插进行了电缆保护管制作、常规试验等作业,最终确保工程年底前投运的目标得到了落实。”

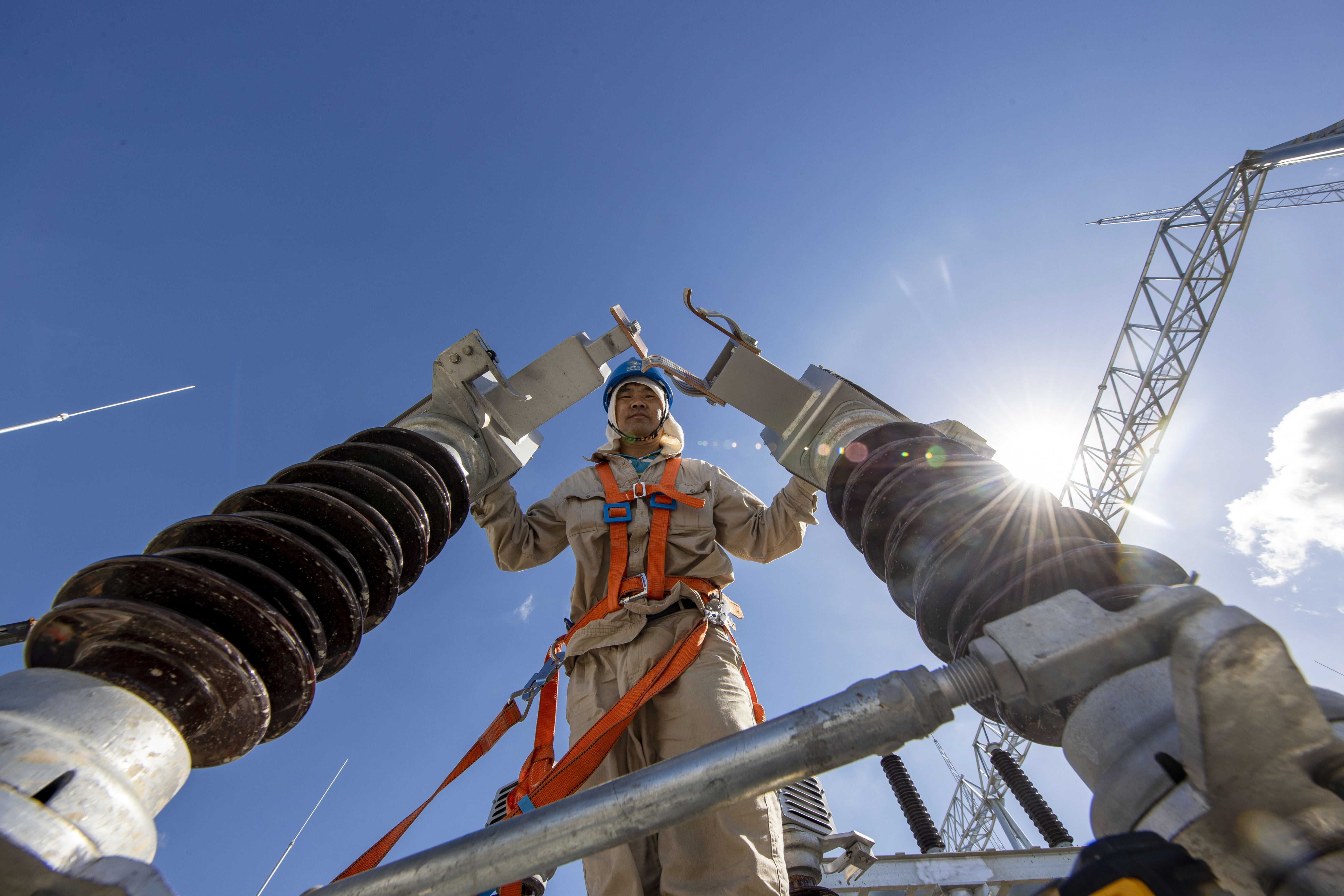

省送变电公司施工人员在500千伏通海变建设现场安装刀闸设备(史俊 摄)

一年来,类似在射阳变出现的“苏电速度”,不断在沿海二通道各施工现场上演。

在500千伏通海变建设现场,省送变电公司项目部积极采取各项措施来保证桩基的施工进度。施工的桩机数量由最开始的3台最终增至8台、现场施工人员由27人增至45人、工作时间由一班12小时增加至两班24小时,其间还克服了场地地下水位高、施工期间降水量偏大等多种不利因素,仅用39天便完成了总工程量为41121米的混凝土预应力方桩和42328米的水泥搅拌桩作业任务。

在工期最紧张的H8-2送出工程,建设者们更是创下了500千伏线路“3个3”记录。“为了确保完成11月投运的需求目标,我们从项目核准开始就启动了专项突击,在施工单位监理单位中标公示截止后的3小时内完成了项目部的组建,在项目组建完成后的3天内完成施工图会审以及基础图纸交底,并3周后正式开始施工,创下了江苏500千伏新建工程最快进场记录。”该送出工程项目经理黄士君回忆说。

兴力工程公司在传统的安全质量监理方法的基础上开展创新实践,在通海变深入践行“业主管格局,监理管过程”管理模式,围绕工程建设目标主动作为,充分提升监理服务广度和管理深度,全面规避安全隐患、降低施工风险,优化施工技术、提升实体质量,使项目施工得以高质高效推进,保证了项目比原计划提前2个月完成并正式投运。

创新攻坚,风起电涌

在沿海二通道工程建设期间,公司积极贯彻全过程绿色低碳建设理念,以技术创新手段助力节能减排细化落实,在工程设计、设备研发、安装作业等方面研究突破,在管理界面与手段上完善提升,攻克风电厂一次、二次、信通技术对接等多项技术难点,打造适应新型电力系统建设要求的基建“产品”。

“射阳、丰海、通海为江苏省内首批500千伏半户内变电站,也是首批综合能源站示范项目。为了建好综合能源站试点,我们邀请了一批来自省综合能源公司、建设分公司、经研院、江苏省电力设计院、华东电力设计院的专家,密切讨论,精心设计,精细比选,最终选择了‘光伏发电、自发自用、余电上网’的模式。”公司建设部相关负责人介绍。

12月3日,盐城500千伏丰海变电站建成投运。建设人员利用站内2栋配电装置楼6356平方米的屋顶空间,建设容量546千瓦的光伏发电系统。“根据测算,这套光伏发电系统的年发电量将达到60.8万千瓦时,除了自发自用,多余电量还能并网输送。每年可减少标准煤耗185吨、二氧化碳排放约499吨,相当于造林500亩。”该工程业主项目经理郭易木介绍。此外,盐城公司还从技术研究、实践推广两方面着手,探索新型储能规模化应用。建设支撑新能源高效消纳的协调优化控制系统,编制完成《储能应用场景及效益评价研究》报告,对新型储能发展的现状和趋势开展探索研究,为新能源的高效消纳提供技术支撑。

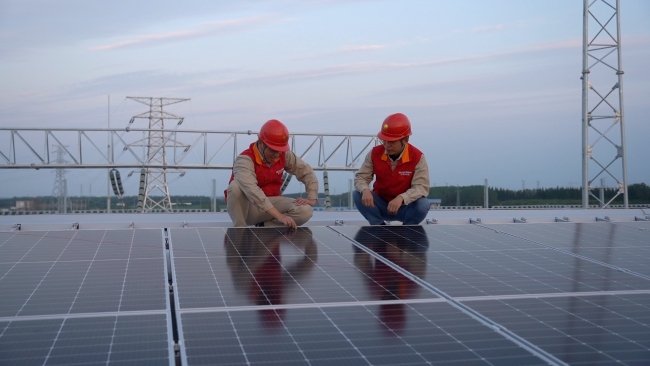

工程咨询公司建设管理人员在500千伏通海变电站现场检查光伏板安装情况(龚辉 摄)

在射阳、丰海、通海三项变电站综合能源示范项目中,共计利用500千伏、220千伏配电装置楼屋顶等区域布设光伏板组件,安装1552千瓦的分布式光伏系统,峰值总功率达1621.92千瓦;同时,建设人员还在三座变电站主控通信室楼前建设充电桩,通过站外施工变压器(工程结束后保留)并网。经测算,三项工程综合能源光伏系统年发电量约为169.08万千瓦时,按照江苏燃煤发电机组标杆上网电价计算,可实现年收益66.11万元,同时减少标准煤耗0.0525万吨/年,减少二氧化碳排放0.1418万吨/年。

在全体建设者努力下,三维设计、智慧工地、“e基建”等新技术逐步应用在沿海二通道工程建设中,助力实现基建现场机械化施工、可视化监管、数字化分析和智能化管控。

战疫抗台,逆光前行

7月下旬,新冠肺炎疫情突袭江苏南京、扬州等地。突如其来的疫情打乱了各工程如火如荼的作业节奏。此时正值通海~扶海500千伏线路工程、南通如东海上风电换流站500千伏接网工程立塔架线高峰期。为保障项目按期推进,公司促请当地疫情防控部门针对施工人员出入县城、检测报告等问题开辟绿色专用通道,并为施工现场制定了严进严出、登记上报制度,确保工程现场零感染、零事故。

7月25日,台风“烟花”在浙江登陆,引起南通地区出现大规模强对流天气。台风期间,各工程业主项目部积极组织制定防台紧急措施、编制防台防汛日报、建立应急抢险队伍,并每天到岗检查,保证工器具及设备堆放安全、防水措施万无一失。

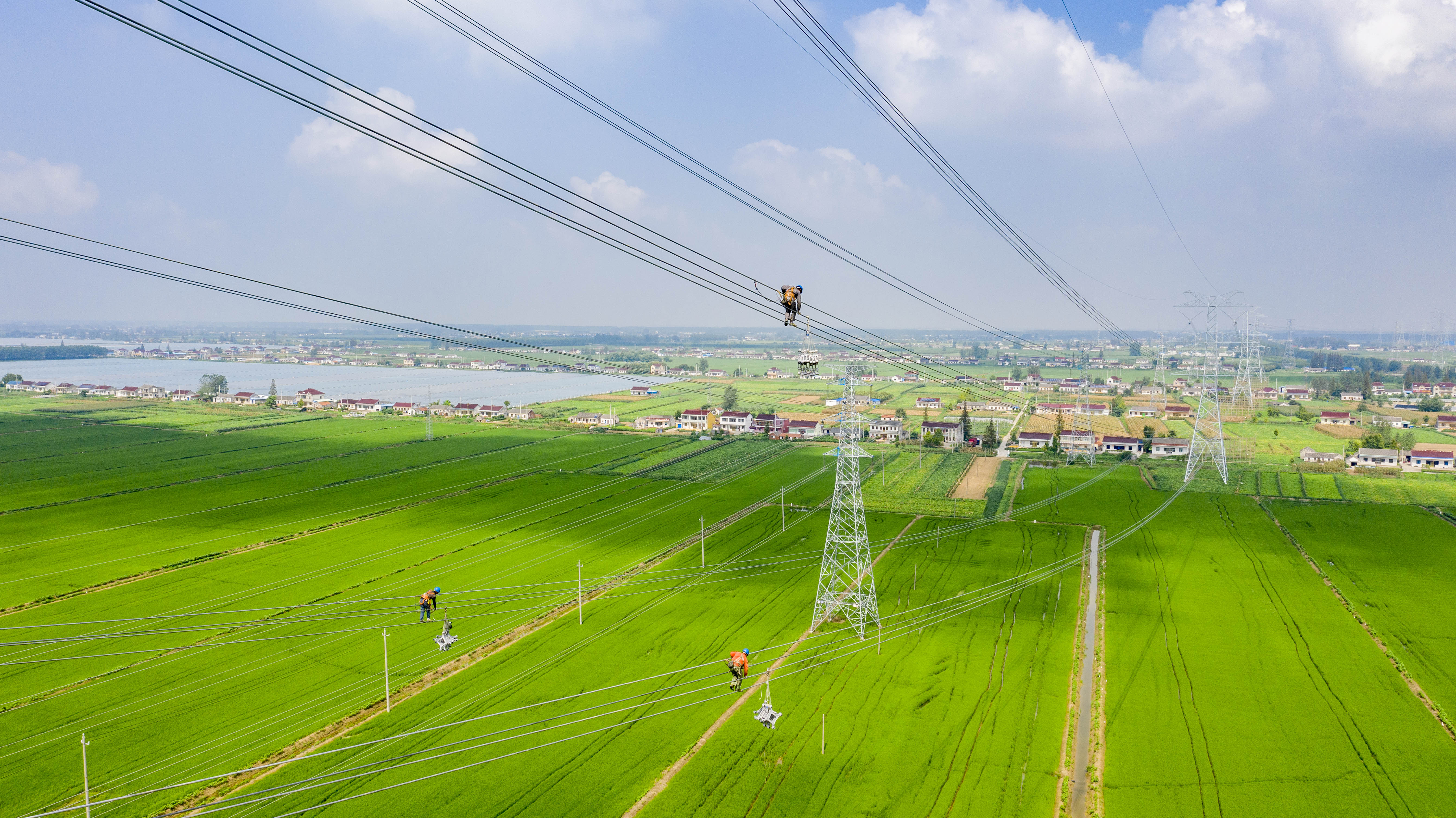

省送变电公司施工人员在盐城500千伏丰海输电线路工程现场安装间隔棒(史俊 摄)

突发疫情不仅使施工作业人员的正常流动大幅受限,也影响了一系列设备生产与交货计划。为确保工程正常投运,公司建设部组织建设单位、物资部门,积极联系扬州市政府相关部门,在落实当地防疫要求的前提下,为扬州北辰公司成功申请小规模复工,逐步开展一体化电源等设备的生产和发运。同时,公司联系同行业企业做好备选方案,最终抢在9月中旬完成全部电源屏柜及端子箱的交货,为后续变电站上电调试争取了宝贵时间。

“南通供电公司坚持‘人民电业为人民’,在服务保障新能源发展、促进能源结构绿色低碳转型上主动作为,成效突出,希望再接再厉,为推动南通高质量发展作出更大贡献。”12月1日,南通市委书记王晖批示肯定国网南通供电公司服务保障海上风电发展工作。

一年来,盐城、南通供电公司与属地政府成立海上风电项目建设领导组,缩短选址意见书、土地等外部手续办理时间,走访协调解决各类问题,细化进度任务。在建设期间,属地公司优化技术方案,大规模应用节能导线,积极降低线路损耗,部分变电站、开关站采用双层全钢结构,大大缩短了工期,减少了污染。

海上风电配套工程安全、按期、优质投运后,公司先后收到了南通、盐城市委市政府的批示肯定以及三峡新能源公司等20余家风电企业的来信感谢。随着沿海二通道工程的全线投运,2021年江苏公司22项各电压等级的新能源配套工程全部按期完成。全年共新增变电容量600万千伏安、新建线路815.9公里。其中,为服务海上风电并网消纳,公司投资约50亿元,建设500千伏沿海二通道、220千伏海上风电接网等配套工程22项,构建了海上风电场与江苏电力主网架的关键一环,贯通了沿海清洁能源并网的“大动脉”和“主血管”。

今年以来,公司平均每日在建工程330余项,现场管理人员及作业人员超万人。公司基建工作者在大战中践行初心使命、在大考中交出出色答卷,生动诠释了“特别负责任、特别能战斗、特别能吃苦、特别能奉献”的电网铁军精神和“争先领先率先、务实创新奋进”的苏电精神特质。
