公司全力驰援青龙山500千伏输变电工程建设

发布日期: 2022-04-22 信息来源: 国网南京供电公司

4月14日清晨6点,南京青龙山500千伏输变电工程所需2台主变压器历时13天从苏州顺利抵达工程现场。

据了解,南京青龙山500千伏输变电工程是今年迎峰度夏重点项目,投运后可满足南京主城区环网负荷发展需求,加强南京主城东环网220千伏电网结构,提高地区供电可靠性和供电质量。4月1日,工程所需2台主变从苏州吴江变压器厂发货,但受疫情影响,物资运输至G312国道时在卡口受阻滞留。

该组主变在卡口受阻滞留后,经多方协调于4月10日重新启运,并计划途经常州、镇江句容等地到达南京。4月12日,句容市发布通告将宝华镇全城范围调整为封控区,计划运输路线再次受阻。

物资部接到变压器运输再次受阻消息后,第一时间牵头各相关部门紧急召开会议,商讨调整运输路线,最终确定从常州金坛,绕过宝华镇,从溧水进入南京后送达工程现场。

4月13日晚6点,物资部、溧水公司、江宁公司主要负责同志和工作人员集结到场,共同支援保障物资供应。溧水、江宁公司发挥属地优势,集结各专业组建协调队提前与防疫、交通部门对接沟通、了解政策,以便能够快速通行。协调队工作人员提前反复踏勘、规划设置了最优路线及备选路线。

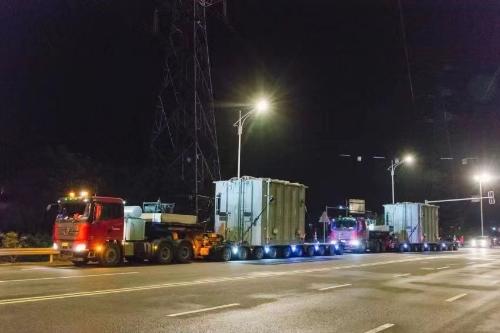

4月14日凌晨0点,物资经过漫长运输进入南京,到达溧水白马镇。凌晨2点,物资顺利进入江宁地界。但江宁地区路程较长,青龙山区域地形复杂,沿路多高架,每过一个桥洞前都需要先停车进行复测,确保货物不会碰到桥洞才可通过,有时还需降低车辆底盘高度避免剐蹭。清晨6点,经各方联动出击、共同配合、持续奋战12小时,该组主变顺利到达工程现场,将为青龙山500千伏输变电工程的顺利投运打下坚实基础。
