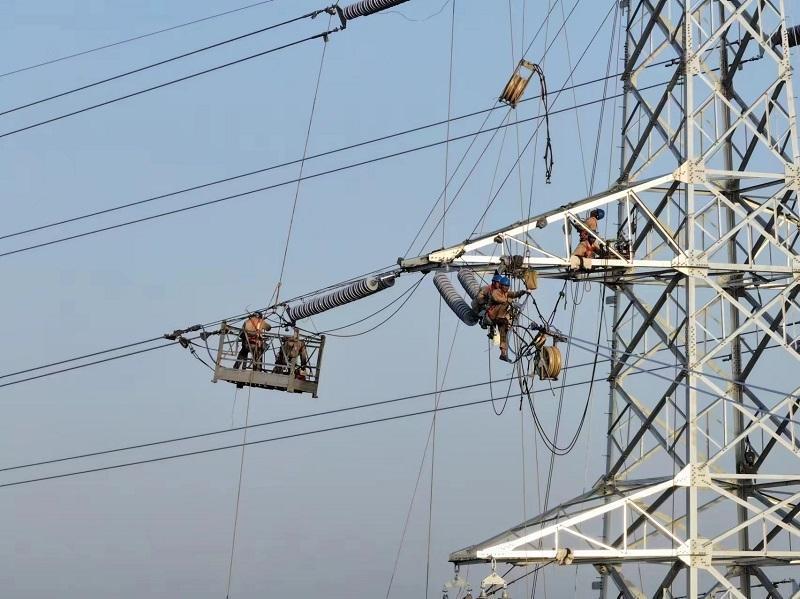

近日,随着宜华8J9线路保护带负荷试验工作全部结束,标志着220千伏宜沛变扩建华东光能间隔工程项目圆满完成。 华东光能是一家新能源高科技制造企业,沛县公司重点用户之一。为保障其生产用电稳定性和可靠性,华东光能电源需改接至宜沛变。 本次220千伏宜沛变共扩建一个110千伏完整间隔,主要包含GIS抽真空注气,导管拼接,引下线连接,光缆电缆展放,标准化标签制作,GIS常规和耐压试验,二次回路调试及保护整组传动试验,光差保护联调等多项工序,对多专业多工种的施工配合提出了较高要求。 在工程实施中,送变电公司项目部抓好宜沛变间隔扩建工程方案源头控制,提前做好现场勘察、方案评审,确保扩建工程方案与华东光能供电项目同步实施、同步验收,满足华东光能供电项目的建设需要。 此外,由于GIS扩建项目特殊性,设备安装及调试必须在两次为期6天的GIS设备全停期间完成。为保障设备安装调试顺利完成,项目部制定按小时分布施工计划,昼夜不停轮班轮岗,在保证施工安全的前提下,确保工程质量、进度双达标。 下一步,项目部将以此为契机,总结本次宜沛变扩建安装的工作经验特别是动态调整施工时序的做法,将其推广到其它改扩建工程中去。
