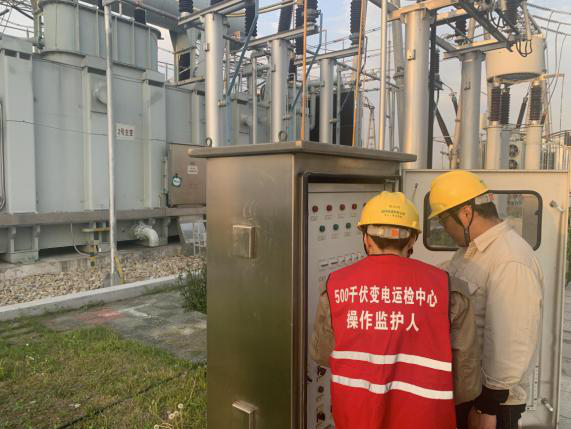

4月10日,正是清明节刚过,春意盎然,生气勃勃,500千伏三官殿变电站里,也是一片井然有序的忙碌景象,500千伏Ⅱ母母线、2号主变等重要设备停役,相关检修、基建工作开展,推动三官殿变3号主变扩建工程进入新环节。 本次工作时间紧任务重风险高,500千伏变电运检中心三官殿运维班经过勘察研究讨论,提前一周编制好班组工作预案,围绕公司相关要求,全面梳理工作内容、倒闸操作方案、危险点、防范措施、事故预想预案、应急处置流程等环节。班组抽调非当值值班人员支援三官殿工作现场,制定工作安排表,将具体任务落实到个人,全力以赴确保设备安全停电、工作按期进行。 此次三官殿变电站倒闸操作为Ⅱ级风险,班组严格落实班组长、管理人员到岗到位要求。4月9日晚10点接到操作任务预发令后,运维人员继续加班加点,由副值值班员填票,正值、班组长、专职逐级审票,确保票面正确无误。从4月10日凌晨4点45分到下午16点39分,近12小时时间,12张操作票,381步操作步骤,三组运维人员接力操作,严格执行“八要八步”,全程录像,顺利完成计划操作任务。 为了尽快让现场多项工作尽快开始施工,略微缓解多日奋战的疲惫后,运维人员便按照预先安排,由3组人同时进行第一种工作票安措布置,第4组专门负责第二种工作票,待开工许可令甫一到达便可进行许可开工。整个工期内检修、消缺、取油样、拆除设备、新设备安装、保护校验等各类工作穿插进行,现场对全部人员“分色”管理,各工作区域划分“黄、蓝”区块,蓝色袖章代表基建,黄色代表检修,数字为人员编号,严格在各自颜色任务区作业,明晰作业范围与职责界面,确保现场工作有条不紊进行。 下阶段,500千伏变电运检中心将继续贯彻执行公司各项工作要求,统筹安排、协同作战,为公司安全生产打下坚实基础。
