发布日期: 2025-07-23 信息来源: 变电运维中心 变电检修中心

从昼到夜、一刻不停,电力员工和缺陷抢时间、争分秒。为了夏日里的每一度电,公司员工全力以赴......

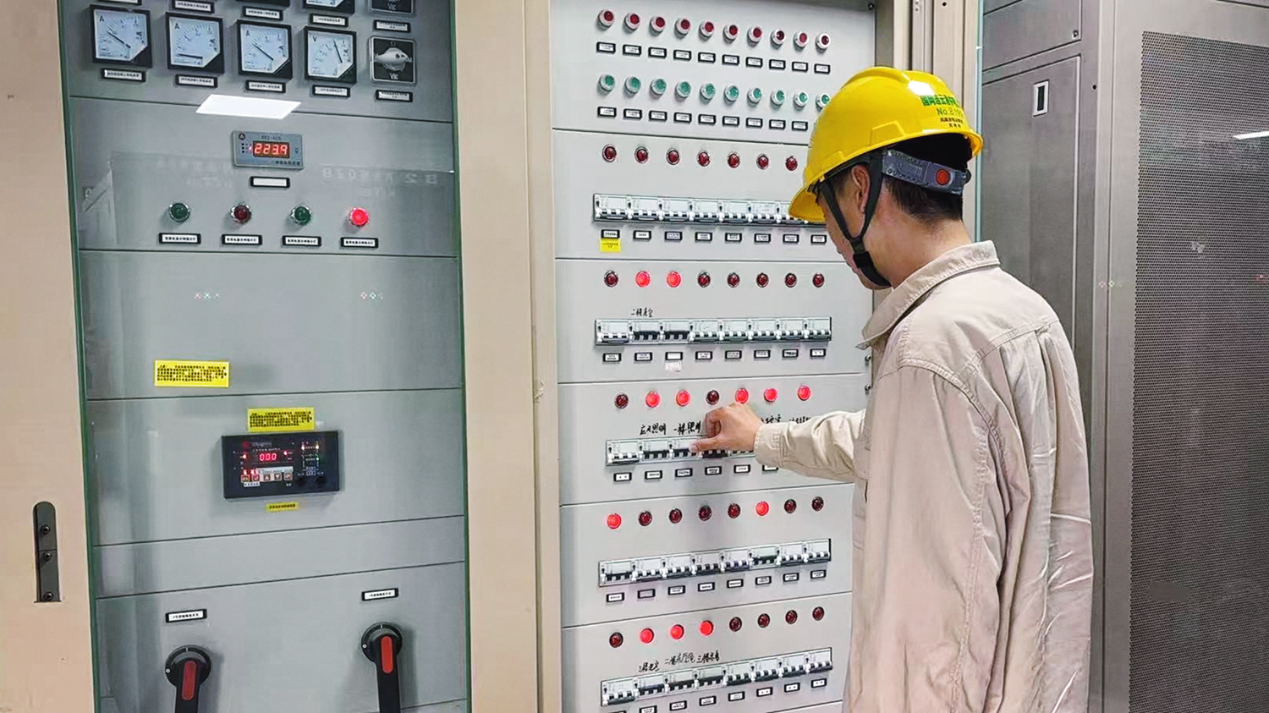

连云港供电公司变电运维中心运维人员谷亚柯在110千伏虎山变电站巡视

7月13日20时50分,公司变电运维中心运维人员侯颖杰、谷亚柯和张玉军,在110千伏虎山变电站巡视时,发现1号主变高压侧A相套管桩头异常发热高达83.2℃,属于绝对温度超80℃的危急缺陷。若缺陷持续发展,可能引发接地,致使主变跳闸。

危急缺陷就是动员令。公司立即启动应急响应,商定消缺方案。根据虎山变电站近两周的负荷曲线显示,23时至次日6时负荷处于低谷。在这段时间,调整站内运行方式,不影响客户正常用电。于是,公司计划于次日凌晨调整运行方式后,开展主变套管发热消缺作业。

13日22时起,守在现场的侯颖杰开始检查现场照明设备,谷亚柯和张玉军则做好主变停电操作准备工作。

14日0时49分,公司调控中心给现场发来许可指令。停电、验电、接地、装设围栏、设置标识牌,现场安全措施布置完毕后,现场工作负责人孙志宇一再告诫大家:“登高作业全程,注意系牢安全带!现在签字、开工!”

2时05分,在确认所有安全措施准备就绪后,检修人员宋少帅和李浩拆下搭头,测量运行档直阻,“平衡率3.16%,不合格!A相直阻超标!”接着,他们开始拆除A相将军帽,发现将军帽内部及引线螺纹处有一圈烧灼发黑迹象。于是,他们用百洁布将其打磨清理干净,再将将军帽拧上,并进行紧固,恢复原样。

“复测直阻!”“不平衡率0.13%,数据合格!”

随后,他们还对B、C相及中性点将军帽同步检查紧固,处理搭接面后,复紧打力矩。

5时05分,消缺结束。6时35分,1号主变恢复送电。从停电到送电历时7小时的“降温战”告捷。
