【迎峰度夏进行时】500千伏变电运检中心圆满完成山东泰开隐患断路器首次更换工作

发布日期: 2025-07-03 信息来源: 内网

6月30日凌晨2时19分,500千伏旗杰变500千伏沭旗5K33线顺利合闸送电,标志着历时近半个月的500千伏沭旗线5042、5043断路器更换工程圆满收官。

作为国网重点隐患治理项目,两组山东泰开ZF16-550型GIS断路器因存在灭弧室喷口导向环脱落重大隐患实,需施整体更换,这是500千伏变电运检中心首次承担断路器整体更换工作。

精密筹划筑根基 多维协同绘蓝图

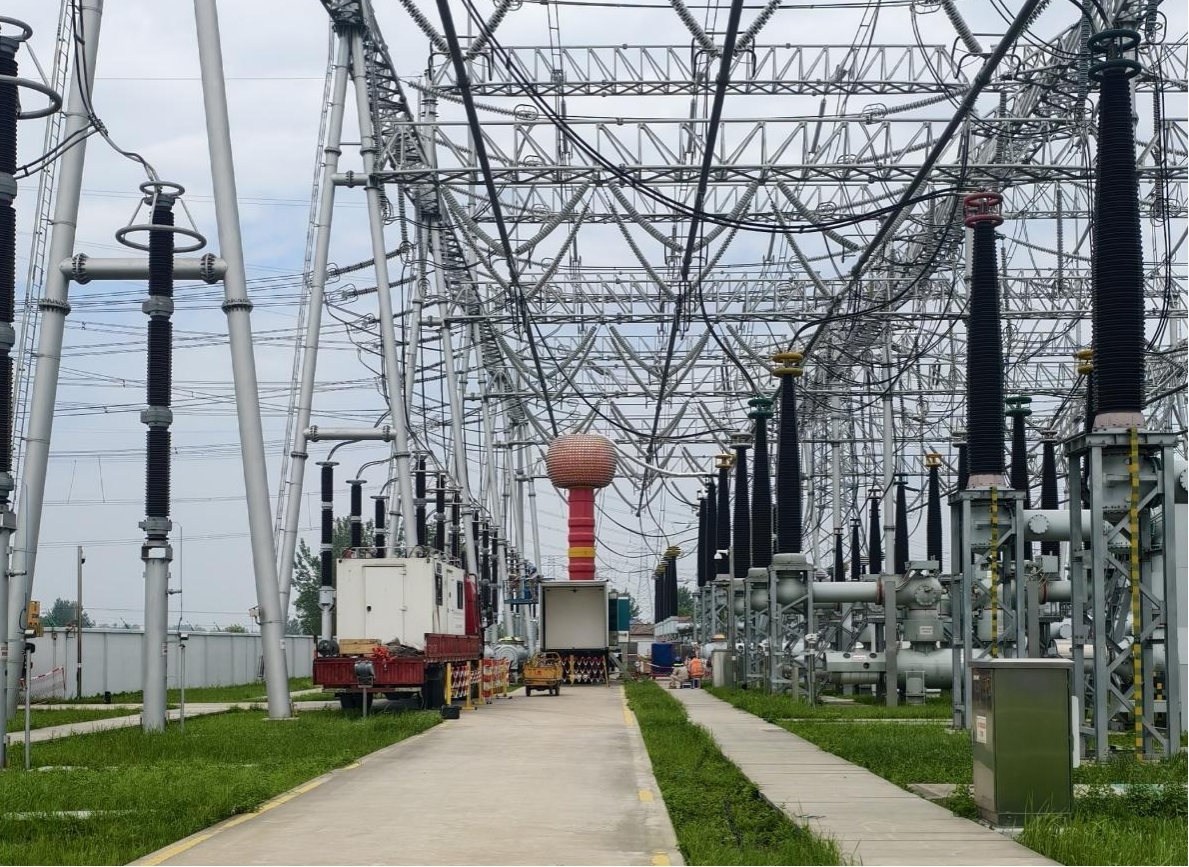

此次更换工作属于A类检修作业,包含共计6台500千伏断路器整体更换、套管引线拆装、耐压局放试验等关键工艺。同时,为满足现场施工安全距离要求,500千伏Ⅰ、Ⅱ段母线需进行轮停操作,施工时间跨度长、作业环境复杂、作业风险高。

面对复杂挑战与艰巨使命,该中心秉持“超前谋划、科学统筹”的工作方针,第一时间成立专项工作团队,联合超高压公司、施工单位、电科院开展多轮次现场勘查确认作业范围、带电部位和关键风险点,围绕作业流程展开激烈研讨,反复进行模拟推演。同时,对三措及检修方案进行精心打磨,全面细致地开展风险评估,精准定位吊车位置和转运路线,根据工序风险内容据实制定管控措施。通过班组初审、技术专责复核、公司专家终审的三级质控机制,形成涵盖38项管控要点的“三措一案”。

从前期物资的精准筹备、人员的合理调配,到现场作业流程的有序安排,再到更换后设备的全面验收,每一个环节都经过精心布局,真正做到未雨绸缪。

匠心执守保攻坚 团结协作提质效

作业期间,组合电器开仓检修二级作业风险与500千伏母线轮停五级电网风险叠加交织,工期较长,管控难度极大。该中心精密部署,细化要求,严格落实各专业各项管控保障措施,守牢电网及作业安全关。

作业前,该中心组织施工单位进行全方位的安全技术交底,将各环节要点与注意事项一一剖析明确,为实际检修工作筑起牢固的安全屏障。作业中,中心检修团队以“迎难而上、精益求精”的工作作风,严格遵循既定方案,在复杂的作业环境中,凭借精湛技艺与默契配合,确保每一个检修环节都精准无误、每一道关键工序都有效把控。

该中心通过精准拆分作业环节、实时调整施工节奏,确保安全与进度双达标。现场检修人员凝心聚力、协同作战,以高效有序的作业流程,连续奋战,仅用5天时间便完成了共计6相断路器的拆装工作,远超预期的工作进度,为整个更换工作按下“加速键”,更为后续安装调试及耐压试验工作赢得宝贵时间。

淬火成钢锻铁军 薪火相传强本领

为利用好本次500千伏断路器更换A类检修的宝贵机会,中心充分发挥班组“干中练,干中学”的优良传统,由经验丰富的老师傅对青年员工开展业务技能与风险辨识培训,促进青年员工在实干中提升技能水平与安全责任意识。

“中心员工在完成设备更换的同时,同步提升了风险管控能力和设备检修技能,还针对断路器吊装、开仓检查、耐压试验等高风险工序完善补充标准作业卡内容3项,这为后续16组同型号泰开断路器更换积累了宝贵经验。”500千伏变电运检中心检修专职王亮表示。

接下来,该中心将依托检修现场、实操培训基地等练兵场,持续提升班组核心业务能力,为保障主网安全提供硬核支撑。(审核:席文兵 作者:胡安庆)
