全程电力护航,常州首座方舱医院顺利送电

发布日期: 2022-04-08 信息来源:

 “供电公司响应迅速,专业度高,在我们建设全程,给出了关键有力的支持。”4月7日,常州首座方舱医院顺利送电,工程建设方常州市晋陵投资集团有限公司机电主管刘晓东不禁感叹。
        3月26日下午3点,公司接到通知:为提升疫情应对能力,常州西太湖花博园将建设约3.5万平方米、1500张床位规模的方舱医院,并且要在4月10日前具备启用条件。
        3月27日上午,方舱医院开工建设,公司武进区供电服务中心相关负责人、营业及电费室用电检查人员以及该公司所属电力设计院的设计人员一同前往现场查勘。他们了解到,1500个床位将分散设置在花博园3个场馆的7层楼内,每层楼配套增设大量医疗设施和淋浴房等卫生设施,其中2个场馆之间要新建1座户外移动式CT仓。

经查勘,虽然花博园原有的7200千伏安用电容量可满足方舱医院用电需求,然而花博园原场馆闲置已达8年,地下10千伏配电房、电缆等供配电设施疏于维护,是否还能安全可靠供电?配电房位于地下一层,与几个场馆之间的电缆走向如何?低压出线柜内的备用回路不充足,能否满足新增设备的用电需要?没人能给出确切的答案。
        “地下配电房通风不畅,潮气严重,部分配电箱底座已锈蚀腐烂,尤其是1个变压器上方电缆井还存在漏水迹象,并且房内防静电地板塌陷,没有通讯信号……除了要彻底清理、改造,这些闲置的电力设备必须经过全套的预防性电气试验,才能放心投运。”参与现场工作的营业及电费室专职潘峰说。

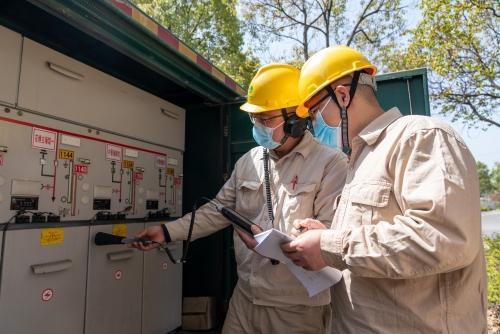

        方舱医院早点建成,疫情应对能力就能更强。查勘后次日,公司为花博园两路高压供电线路开展专项巡视,重点排查23.5公里电缆通道、11个环网柜等供电设备隐患,率先完成1台变压器的电气试验,保障方舱医院开工建设的安全可靠用电。
        在后续施工期间,公司进一步延伸服务,按照建设需求,为地下配电房低压出线柜扩展间隔、应急照明柜和空调柜等动力柜增加用电设备等施工,提供施工图审核、施工安全把关与质量验收等服务,并全程派驻电力专业人员在现场为医院建设保驾护航。

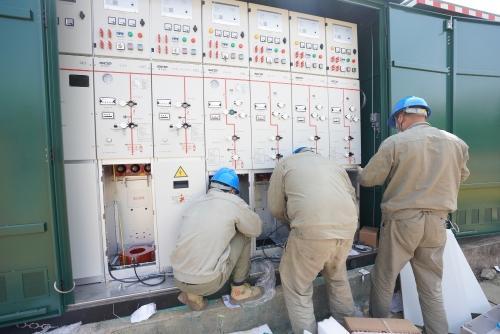

        4月6日至7日,方舱医院建设进入冲刺阶段,公司集结用电检查、电气试验、配电运检等专业人员来到建设现场。他们内外兵分两路,场馆外,配电运检人员将花博园两路高压供电线路6个配电环网柜升级改造为自动化环网柜,以备后续外部供电线路发生故障时,可快速切除故障恢复方舱医院的供电。场馆内,用电检查人员和润源电建的电气试验人员,紧张有序地为3台10千伏变压器,以及2个高压进线柜、4个高压出线柜、20个低压出线柜、进线电缆做送电前的预防性电气试验。

        “绝缘试验数据合格,具备投运条件!”4月7日下午4点,随着最后1台变压器通过试验,方舱医院顺利送电。
        自本轮疫情暴发以来,常州全市1个方舱医院、3个核酸检测基地、75个核酸检测点等重点场所的接电、送电等任务全部在第一时间内完成。
